(话望生12日讯)丹州能吉里水坝发电工程,必须迁走该地3个部落的大约1000名原住民。
该项工程于2022年3月开始动工,当地多海、布拉和甘榜瓜拉威雅斯的原住民将在2026年3月被安顿到新居所。
ADVERTISEMENT

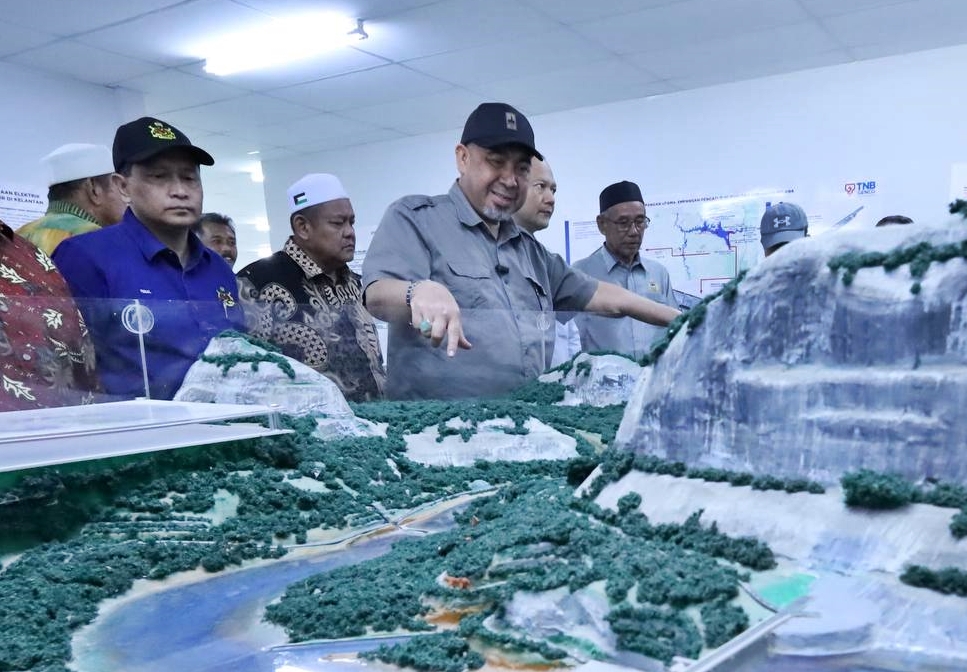

掌管工程、基设、水务及乡村发展委员会的州行政议员拿督依扎尼胡欣巡视了水坝工地后强调,政府和国能在执行这项工程时,已经把自然环境和原住民考虑在内。
他说,部份受到影响的原住民将被安顿,而且是每户人家一间新屋子。

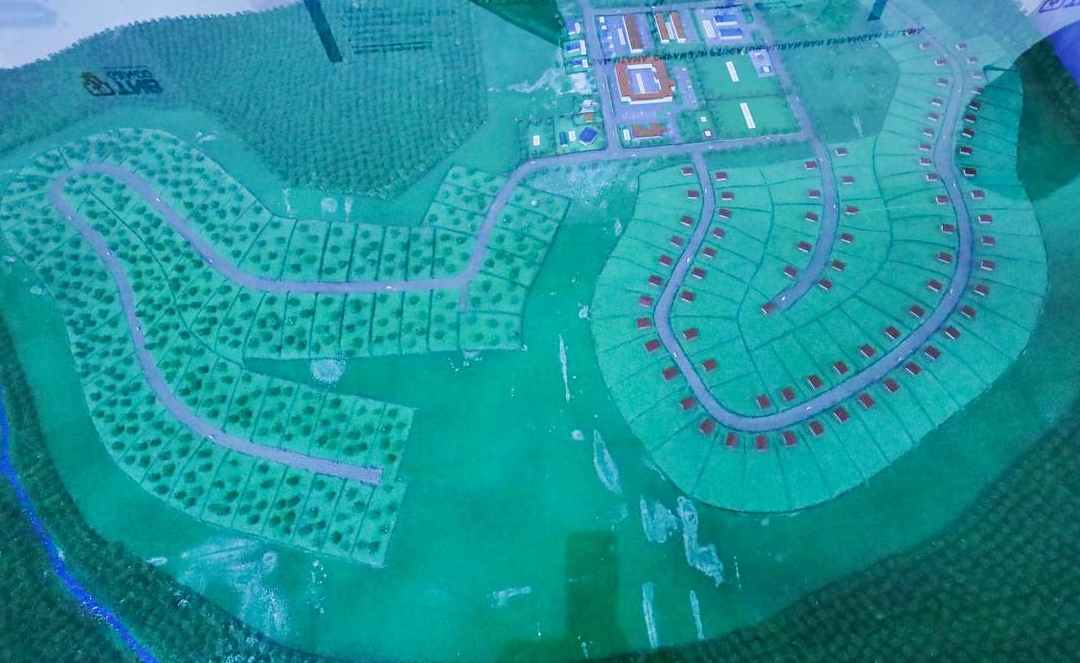

每户获3房屋附果园橡胶园
根据工程的进度,多海部落有191名一家之主(KIR)会被迁走,新居所涉及地段1337英亩;布拉部落和甘榜瓜拉威雅斯则有93名一家之主,安顿之所占地720英亩。每户人家获得3房屋,面积有0.5英亩,而且还附有0.5英亩的果园。
这还不止,每户人家也得到5.5英亩的橡胶园,而且,已经是植树的园坵。
他们将迁入的住宅区拥有多方面的基本措施,包括小学、宿舍、教师宿舍、多用途礼堂、诊疗所、幼儿园、祈祷室、商店、草场、儿童游乐园、滕球场等等。
赔偿及安顿晋最后阶段
国能丹州总经理莫哈末阿兹里表示,国能与原住民之间协议的赔偿签署和安顿部署,也已晋入最后的阶段。
他说,赔偿将分阶段付款,安顿原住民的搬迁费也由国能承担。
“在等待橡胶园能真正给原住民收入之前的48个月,国能也为他们提供生活费。我们不会对他们的未来生活置之不理,相反的还会给他们提供生活技能,让他们的生活更稳定。”
阿兹里透露,安顿原住民的两个区总占地2057英亩,国能在2022年3月就已经委任Euro Saga–LLC Infra Consortium为承包商。到了今年4月,工程进度达到25%,相信能在2026年3月交屋。
